В Выборге завершили техническое обновление межквартальной котельной

В Выборге завершили техническое обновление межквартальной котельной
504
Фото: пресс-служба АО «Выборгтеплоэнерго»

На Юго-восточной котельной установлен новый водогрейный котёл, который лучше приспособлен для работы на газовом топливе. Агрегат оснащён поверхностным теплообменником и современной горелкой, позволяющей поддерживать заданный температурный режим, а также контролировать горение, давление газа, вентиляцию топочной камеры и прочие рабочие параметры.

Проектно-организационные этапы были закрыты ещё зимой. Монтажные работы стартовали в апреле, при этом горячее водоснабжение для горожан не отключали.

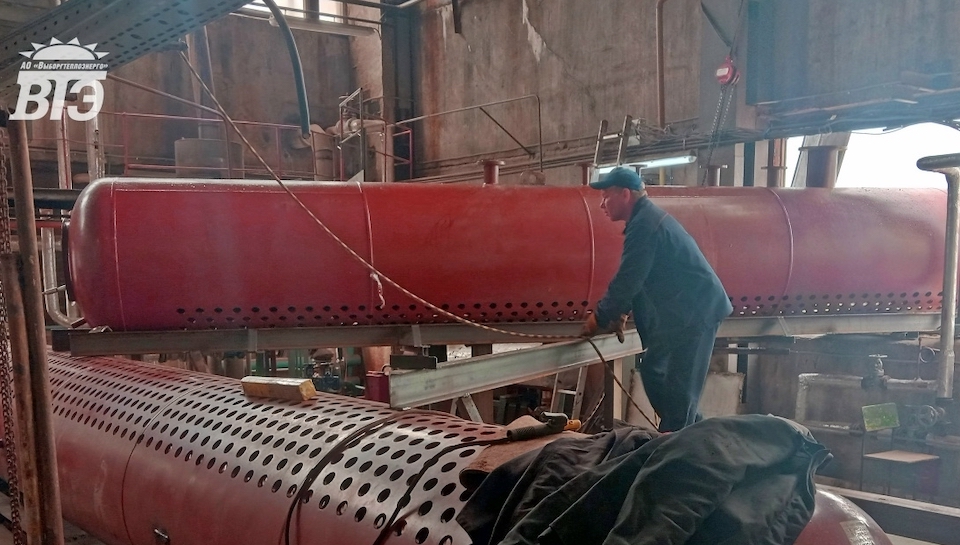

Доставка оборудования в Выборг осуществлялась в разобранном виде. Из-за габаритов элементы заносили через оконные проёмы с помощью погрузчика. К тому моменту специалисты уже освободили площадку — демонтировали старую установку. Далее началась поэтапная сборка котлоагрегата: установка несущей конструкции, топочной части и основных узлов, гидравлическая обвязка, монтаж вспомогательных систем и автоматики, регулирующей процесс горения, а также датчиков и измерительных приборов. На этот этап было отведено 130 дней.

Сейчас все работы завершены, ведётся наладка систем автоматизации и диспетчеризации. Проект реализован по инвестпрограмме АО «Выборгтеплоэнерго».

Новый котёл станет вторым резервным источником тепла для котельной. Наращивание запасных мощностей преследует главную цель — повысить надёжность теплоснабжения жителей Выборгского района.
